500千伏线路工程跨越京沪普铁放线

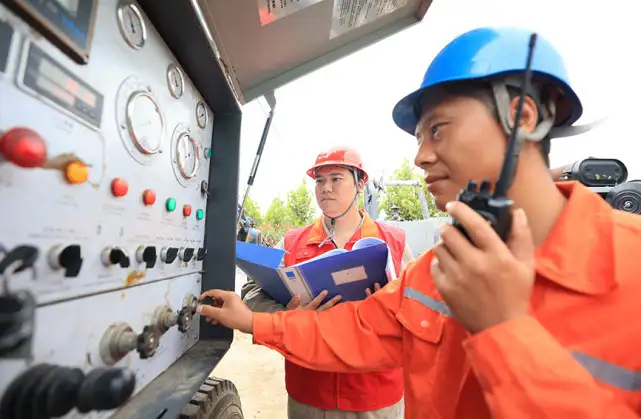

施工人员在塔上进行着牵引、挂线等高处配合工作。国网天津电力供图

“跨越大北环铁路C相导线放线开始,无人机准备起飞。”近日,随着施工负责人一声令下,早上7点,天津某500千伏线路工程开始了该项目最后一个二级风险作业——跨越京沪普铁放线施工。

N60号铁塔下,一架八轴无人机桨叶快速旋转,带着一根红色导引绳腾空而起,径直飞向铁路对面的N61号目标塔,经过约5分钟的飞行,飞抵铁塔横担附近。“抛!”操作人员接到塔上工作人员指令,及时准确地进行了抛绳作业,将导引绳稳稳地掷落在铁塔顶部的横担上。

施工现场。国网天津电力供图

秋天的早上,寒气渐浓,铁塔上凝结着一层微霜,格外湿滑。“放线段的滑车、牵张场地锚和牵引绳固定检查完毕!大家打起精神,在高处作业注意安全,随时报告导线牵引位置!”工程安全监理师刘畅不时举起望远镜,关注着塔上的情况。6名全副武装的“蜘蛛侠”头戴安全帽、腰系安全带、背挂速差保护,双腿紧箍角钢,在塔上紧张地进行着牵引、挂线等高处配合工作。

随着该线路工程迎来最后一次跨越放线的二级风险作业,这场攻坚战也进入了收官前冲刺的白热化阶段,所有人都紧紧地“绷”着一根弦、“憋”着一口气,一心啃下这最后一块硬骨头,参建各方严守各自“阵地”,确保各项环节不出差错。

施工现场。国网天津电力供图

“报告张力场,走板顺利通过SN12滑车。”对讲机里传来塔上施工人员的声音。“好!继续控制好牵引速度!”银白色的导线在牵张设备和施工人员的通力配合下,由N60号塔向N61号塔平稳前进,3个多小时后,C相导线顺利跨越京沪普铁,该放线段的放线任务全部完成。

图片正在加载中,请稍后

施工现场。国网天津电力供图

“为了确保最后的高风险施工安全有序进行,我们项目部提前进行准备工作,多次协同铁路人员进行现场勘察,针对危险点进行分析,同时严格检查此次跨越放线施工所用的承力绳、牵网绳、绝缘杆等各种工器具质量,对施工人员进行有针对性的跨越施工安全、技术交底,严抓现场人员安全带、自锁器等安全保护用具使用情况,力求在有限时间内安全高效进行跨越作业。”国网天津建设公司项目经理王刚介绍,该工程目前已经完成了本体工作量的95%,作为构建天津500千伏双环网大动脉关键一环,工程计划11月12日送电,建成后将提高天津电网接受外电能力,满足京津及冀北电网整体规划需要。

最新资讯

文档百科

CopyRight © 2000~2023 一和一学习网 Inc.All Rights Reserved.
一和一学习网:让父母和孩子一起爱上学习
